Строительство стадиона ЦСКА. Фото, видео 15-19/09/2015
15/09/2015:
17/09/2015. С квадрокоптера:
18/09/2015:

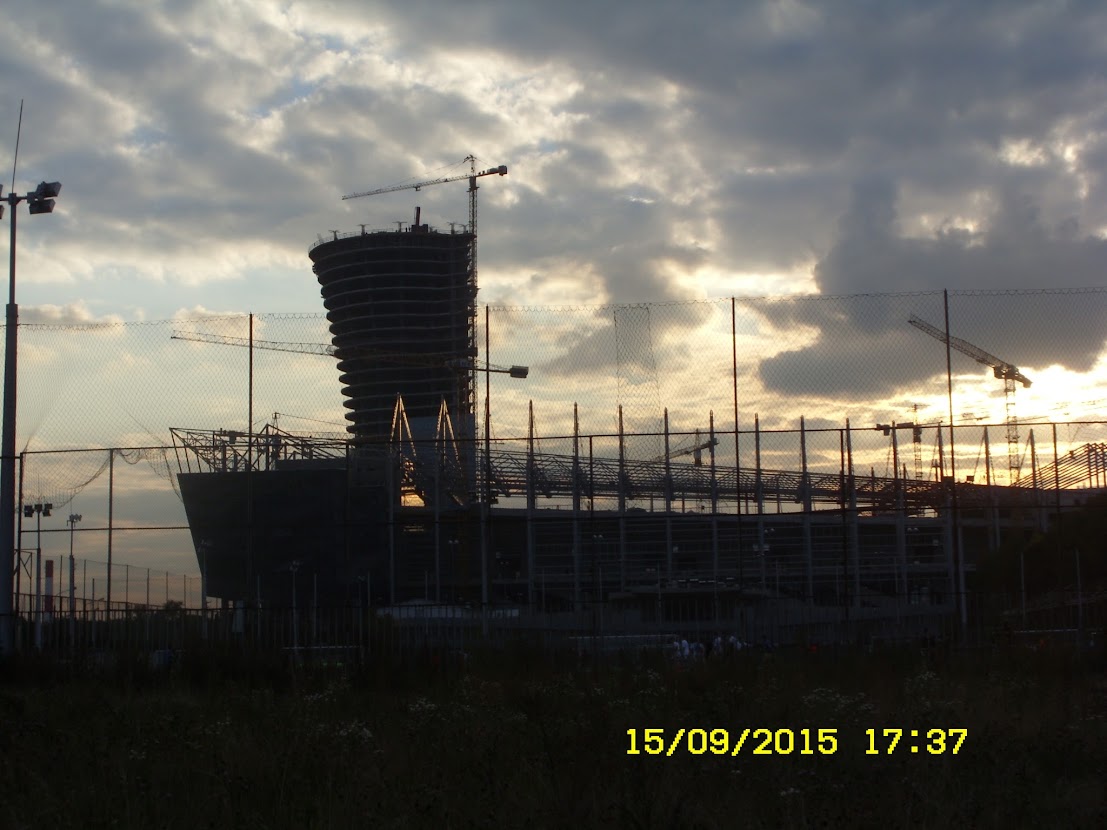

19/09/2015. Видео. Ставьте HD-разрешение.
С коптеров.

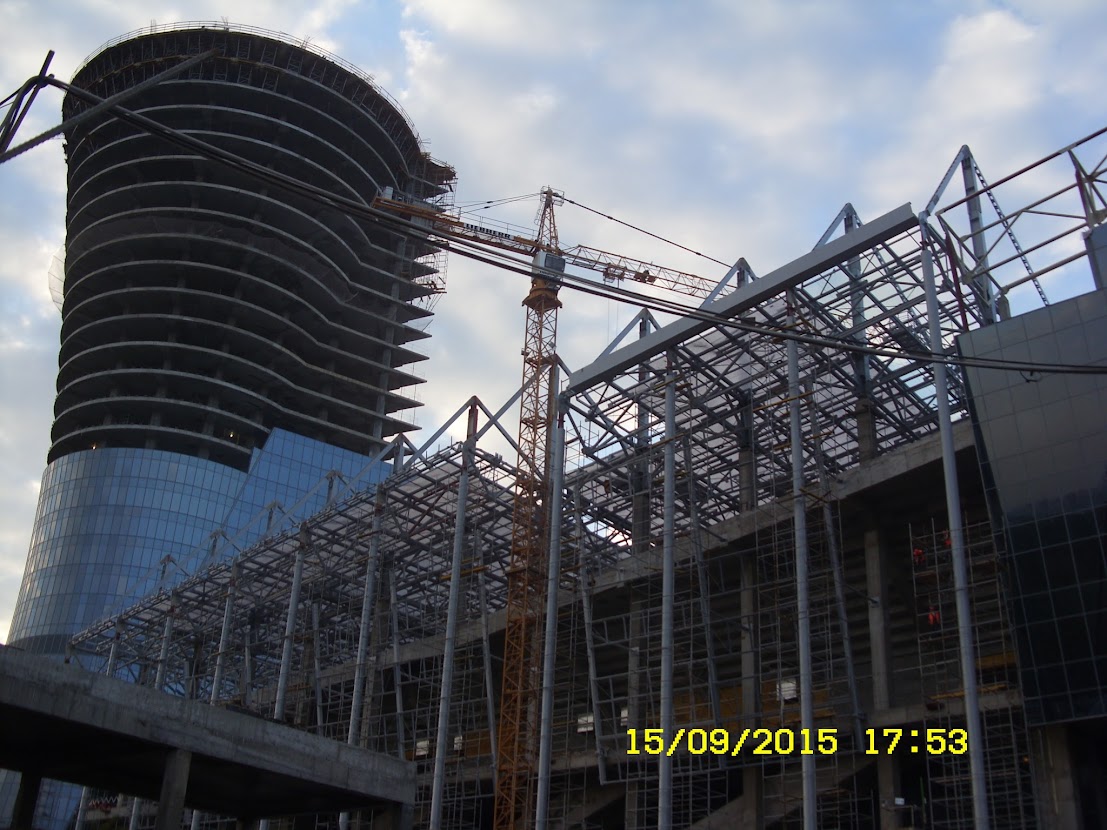

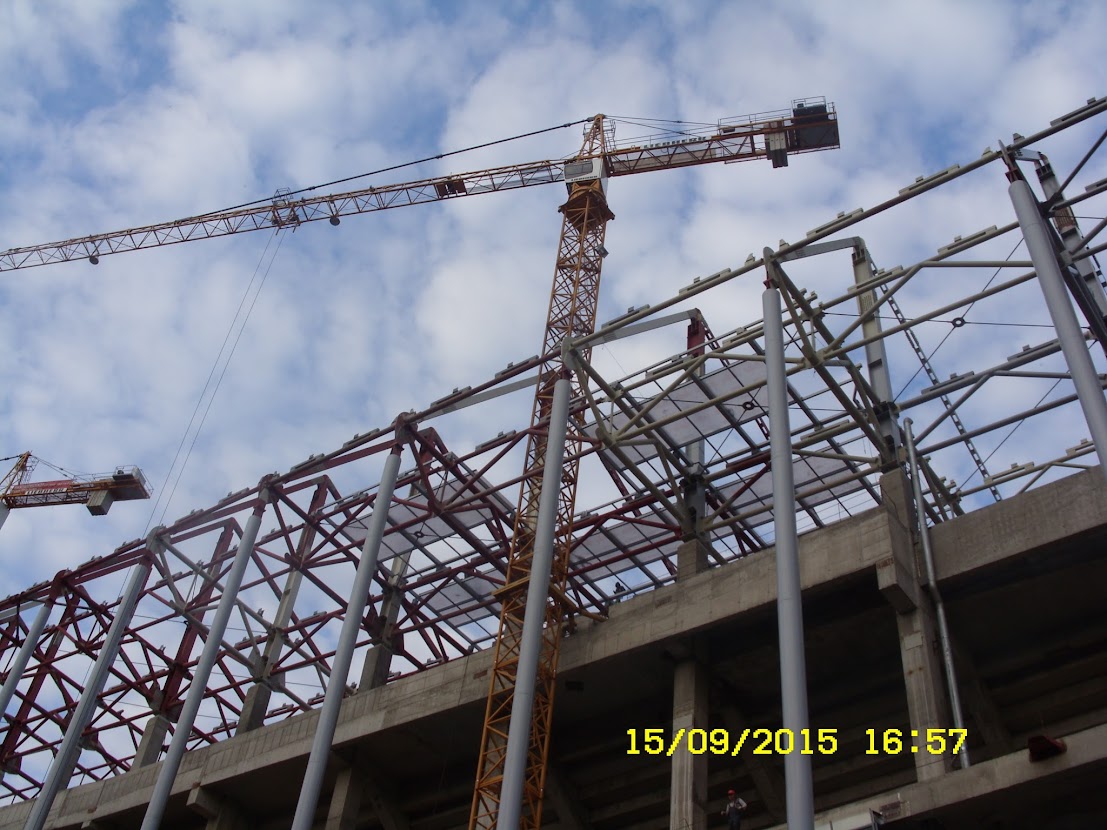

Общий вид.
Панорамки.
Юг. Продолжают укладывать листы поликарбоната. Кстати по торцам крыши (возле зданий) вместо поликарбоната применяют стекло - это связано с противопожарными нормами. В некоторых местах видны чистовые перила. Устанавливают лотки для сбора дождевой воды на крыше. Устанавливают чистовые двери.
Восток. Укладывают плитку на первом этаже снаружи (под обходной галереей). Начали ставить крепления для рам с поликарбонатом. Подкрашивают металлоконструкции крыши. Устанавливают оборудование, чистовые двери и т.д.
Запад. Устанавливают рамы с поликарбонатом на крышу, ведётся внутренняя отделка помещений. Прикрепляют утеплитель к стенам на 5м и 2м этажах. Подкрашивают металлоконструкции крыши.
Север. Делают стены на разных этажах, прикрепляют утеплитель к стенам на 5м этаже. Устанавливают металлические модули ветрозащитного экрана. На оттяжки крыши приваривают кронштейны для дополнительных растяжек.
Поле. Продолжают заниматься инженерией поля. Уложили на 2/3 поля трубки обогрева. Манометр на чёрном трубопроводе показывает имеющееся давление - систему полива уже подключили ? Кстати газон точно будут сеяный (не рулонный), а собственно сеять по планам собираются уже в конце сентября.

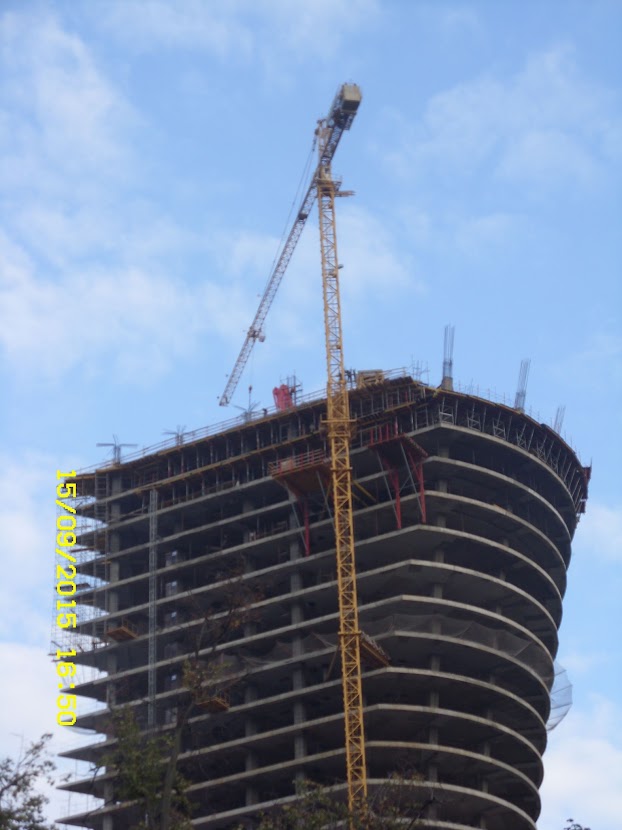

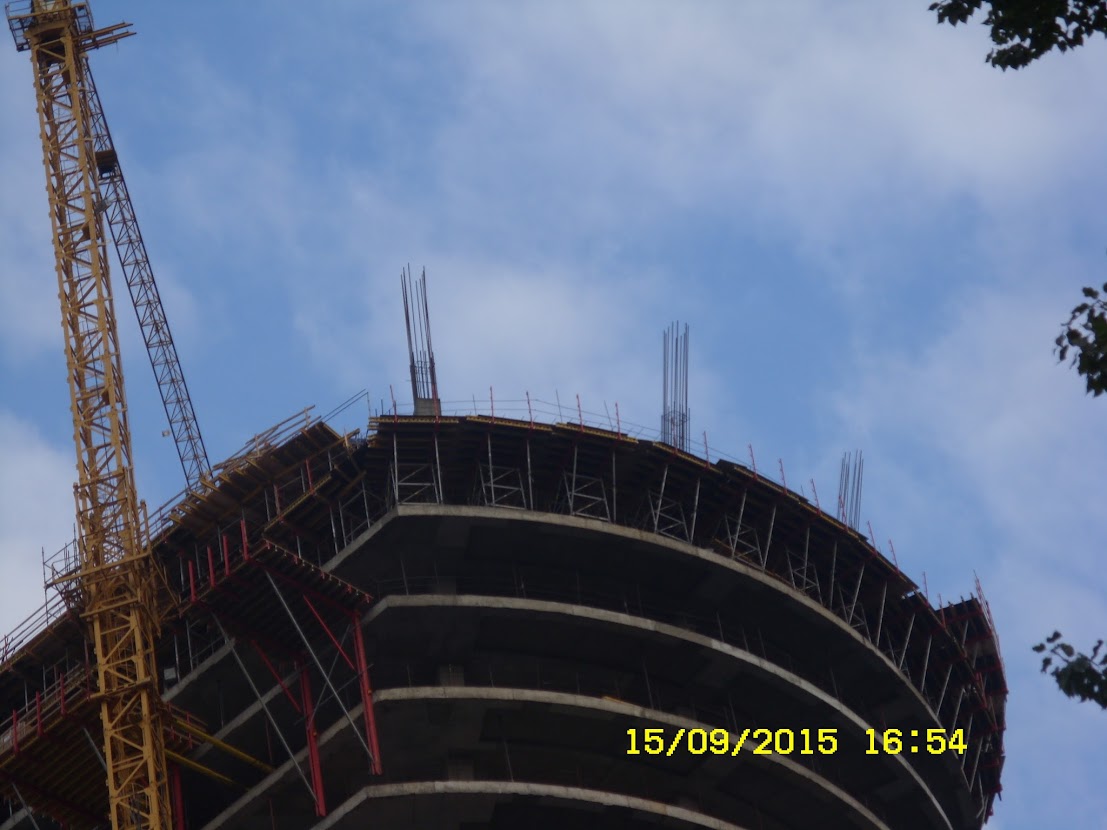

Башня. Залито две трети половых перекрытий 33го этажа. Идёт внутренняя отделка. Продолжают заниматься лифтами как мне сказали рабочие - 5 лифтов с одной стороны лифтового холла будут идти не до самого верха, а 7 с другой стороны - уже до конца. На паре колонн видны загибы арматуры на уровне половых перекрытий 35го этажа - это первый из "маленьких" этажей.
Гостиница. Делают гидроизоляцию крыши. Устанавливают короба вентиляции. Укладывают плитку на первом этаже.
Северо-запад. Работают на последнем (11м) этаже: вяжут арматуру стен.
Северная входная группа. В центральном здании продолжают делать стены на первом и втором этажах. В восточном здании побелили стены. Ведётся подготовка участков под пандусы.
Южная входная группа. В южной части занимаются второй частью пандуса и колоннами над уже готовой частью. Делают опоры для надземной площадки. В восточной части делаю стены на втором этаже здания, занимаются фундаментом пандуса.
Парковка. Мостик с парковки на Восток уже функционирует. Ведётся пуско-наладка систем.

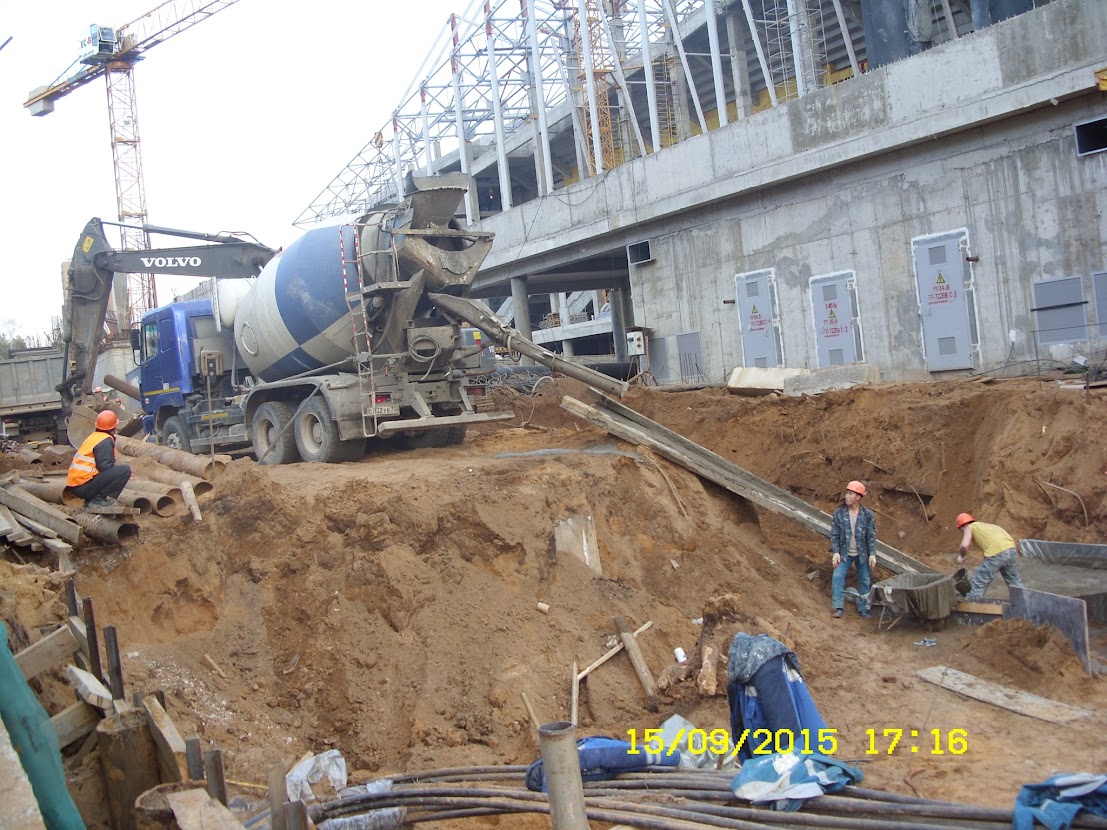

Теплотрасса. Продолжается реконструкция теплопункта, ведутся внешние и внутренние работы. Продолжают демонтировать старую теплотрассу и прокладывать новые трубы различного назначения.
vk.com/stadium_cska, Кирилл Хрулев, Андрей Бурханов, Елена Короткова, serginio, derddr & toptyshka (forum.pfc-cska.com)
